[图文]天枢风电场圆满完成E2齿轮箱吊装工作

作者:未知  来源:不详  发布时间:2014/9/24 4:25:25点击数(0)

近日,天枢风电场顺利完成E2齿轮箱吊装更换工作,以高效行动保障了机组的稳定运行。

4月中旬,天枢风电场E2风机突发“变桨安全链”故障停机,运维人员第一时间现场开展处置工作。完成常规消缺任务后,运维人员发现齿轮箱前端盖轴承处存在两段长度约5cm的铁屑。凭借高度的责任心和专业敏感性,他意识到可能存在潜在安全隐患,坚持要求厂家派遣技术人员协助深入排查。通过借助内窥镜对机组齿轮箱内部深入检测后,最终查明故障根源—齿轮箱电机侧轴承压板螺栓断裂,弹性支撑座出现位移。

故障明确后,天枢风电场迅速行动,立即组织风机、齿轮箱等厂家召开专题会议,共同商讨更换方案。经综合研判与充分讨论,决定对该风机齿轮箱进行整体更换。随后,风电场迅速制定出详细周密的计划,统筹协调风机、齿轮箱、吊装、运输等相关单位,形成工作合力,为后续吊装工作的顺利开展筑牢基础。

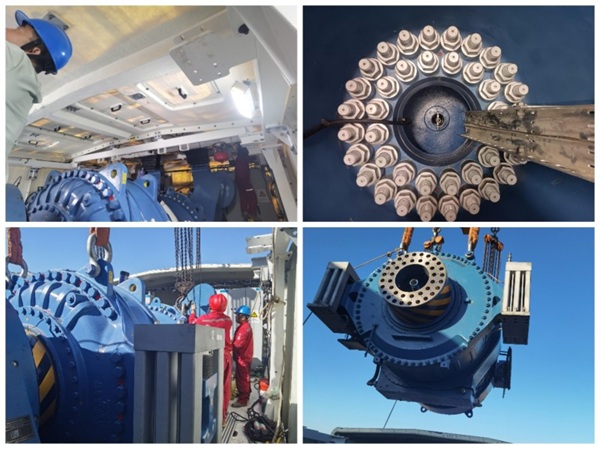

5月正值春季大风频发,这给E2机组齿轮箱恢复工作带来巨大挑战。面对严峻形势,风电场积极应对,不断优化工作方案,精心调整吊装策略,并成立专项工作小组。面对时间紧、任务重等诸多不利条件,小组人员严阵以待、全力以赴投入到更换工作中。吊装过程中,工作人员紧盯风速变化,精准抓住风速6米/秒以下的短暂窗口期,争分夺秒提前拆卸齿轮箱附件。地面与机舱作业人员密切配合,严格把控每一个关键环节。从齿轮箱连接油管、传感器、主轴连接螺栓,到齿轮箱弹性支撑的安装工艺,每一步操作都细致入微、严谨规范。经过运维人员12小时的艰苦奋战,E2齿轮箱吊装更换工作顺利完成。

次更换工作的圆满完成,不仅及时恢复了机组的正常运行,也为今后应对类似复杂情况积累了宝贵经验。后续,天枢风电场将进一步完善设备维护和应急处理机制,加强对风机的日常巡检和监测力度,确保风机始终处于良好的运行状态,为公司的长远发展提供坚实保障。


上一篇: [图文]携手内蒙古氢能产业协会 开启高质量发展新征程
下一篇:[图文]光伏电站的AI园丁——立新能源玩转“科技巡+精准清”绿色组合拳
栏目导航
最新图片
联系我们
  • 前台电话:0991-7531188
  • 办公室传真:0991-7531114
  • 人力资源:0991-7531110
  • 公司地址:乌鲁木齐市经济技术开发区玄武湖路477号新疆能源大厦

敬请关注官方微信

版权所有 新疆能源(集团)有限责任公司 All Rights Reserved. 备案号:新ICP备14002061号
